【城中村改造深度复盘】柏堂村旧改签约率98.6%的技术突围路径
作为一名关注城市更新领域的从业者,我亲眼见证了番禺化龙镇柏堂村城中村改造项目从启动到开拆的全过程。这个项目在一个月内将签约率从零推升至98.6%,其背后的方法论值得深入剖析。
数据背后的工程密码

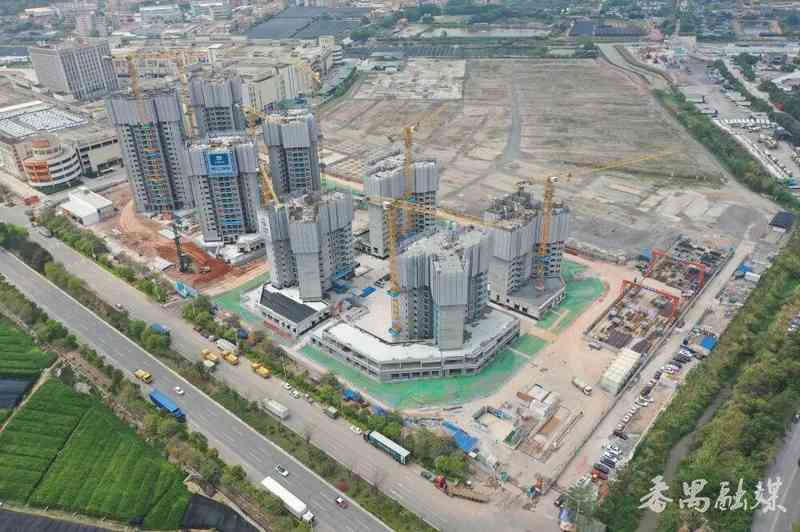

柏堂村项目安置区8栋楼共1346套房源已全面开工,总体工程进度达到70.5%,部分楼栋已建至25层。这一数据意味着什么?从工程管理视角看,70%的进度完成率在城中村改造项目中属于高效区间。正常安置房建设周期通常需要24-36个月,而柏堂村项目预计今年内即可实现全面封顶。
多层级资金架构的合规保障
项目资金来源采用多渠道架构:国家城中村改造专项借款为基础,同时积极申报中央预算内资金、中央补助资金、地方政府专项债券资金。这种资金组合模式有效分散了单一资金来源的风险,为项目推进提供了稳健的财务支撑。
补偿方案的结构化设计

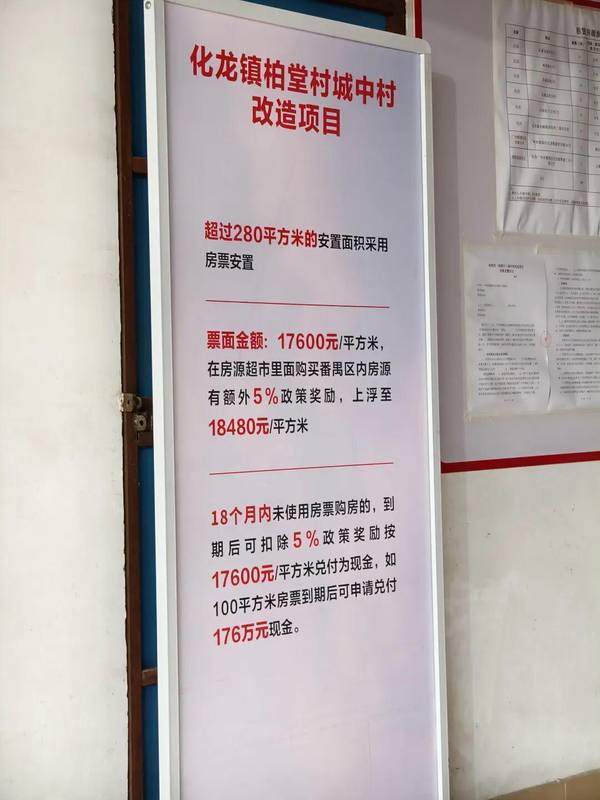

柏堂村补偿方案采用双轨制设计。合法产权房屋可选择按证载建筑面积等值核定,或按证载用地面积(≤120㎡)×3+20㎡核定。历史建房符合“一户一宅”标准的,按基底面积不超过3层加梯间20㎡核定复建指标,超280㎡部分采用房票安置。房票基础补偿金额1.76万/㎡,有效期内使用额外增加5%政策性奖励。
房票安置实施细则的实操价值
房票安置制度的落地是本次旧改的核心创新点。项目制定了详细的房票使用与兑付流程,已签订房票协议63宗。从实操角度看,房票安置能够有效缩短村民的回迁周期,避免因选房流程繁琐导致的安置延迟。
配套体系的系统化构建
安置区规划配套设施16处,涵盖幼儿园、派出所、再生资源回收点等公共设施。户型设计覆盖45㎡至140㎡区间,可满足从两口之家到大家庭的全生命周期居住需求。这种系统性配套规划避免了传统安置房常见的“入住即配套缺失”问题。
方法论提炼与应用前景
柏堂村案例验证了旧改项目高效推进的可行性路径:党建引领+服务前置+合规补偿+多渠道资金+房票创新。这套组合拳的核心在于将村民利益与项目进度深度绑定,形成正向激励循环。对其他城中村改造项目具有直接的参考价值。
